O edital sai, sua equipe abre o arquivo e para na primeira página da habilitação técnica: exige atestado com 100% do quantitativo de pavimentação. Sua empresa tem 60%. O certame morreu ali — pelo menos é o que a maioria conclui.
Só que essa exigência é ilegal. E existe um instrumento, com prazo curto e fundamento próprio, para derrubá-la antes da sessão.
A impugnação ao edital de licitação de engenharia é a peça mais subutilizada do setor. Não por desconhecimento técnico — a maioria dos engenheiros identifica a cláusula abusiva na primeira leitura —, mas por um receio que trava mais negócio do que qualquer limitação de acervo: o medo de brigar com o órgão.
Este artigo trata dos dois lados: o que a lei permite impugnar em obra pública, e o que a impugnação não resolve.
O que é impugnação ao edital de licitação de engenharia
Impugnação é a petição administrativa que ataca cláusula ilegal ou restritiva do edital antes da abertura do certame, pedindo sua correção ou a anulação do instrumento. Não questiona decisão já tomada — para isso existe o recurso administrativo. A impugnação age sobre a regra do jogo; o recurso, sobre o resultado da partida.
Em licitações de engenharia ela tem peso maior que em qualquer outro objeto, porque o edital de obra concentra três camadas de exigência simultâneas: qualificação técnica com atestados e acervo, qualificação econômico-financeira com índices contábeis, e um conjunto de documentos técnicos — projeto básico, memorial, planilha orçamentária e cronograma — em que o erro é frequente e verificável.

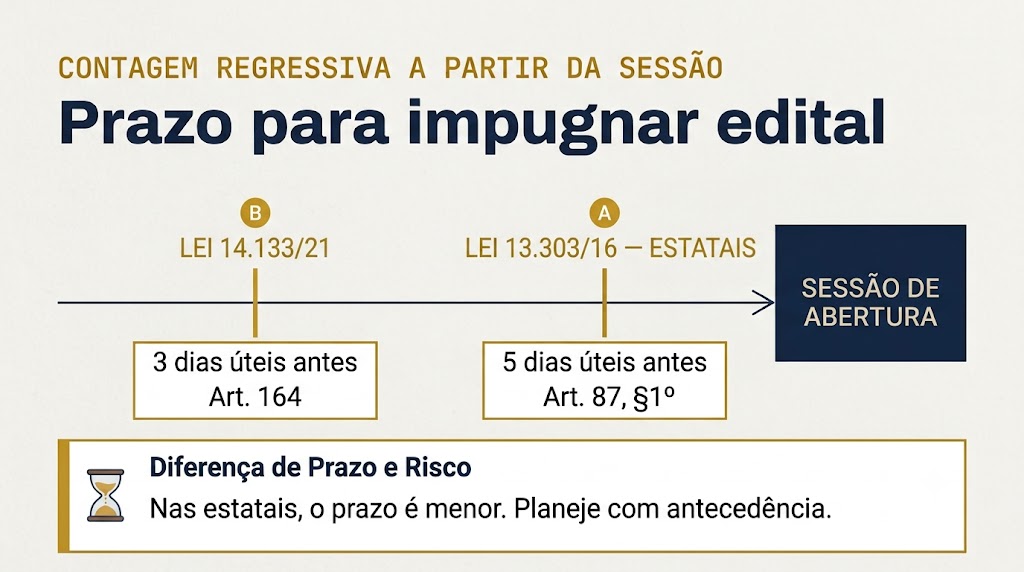

Prazo para impugnar edital: Lei 14.133/21 e Lei das Estatais
Os dois regimes têm prazos diferentes, e confundi-los custa o direito.
| Lei 14.133/21 | Lei 13.303/16 (Estatais) | |
|---|---|---|
| Dispositivo | Art. 164 | Art. 87, §1º |
| Prazo para protocolar | 3 dias úteis antes da abertura | 5 dias úteis antes do certame |
| Prazo de resposta | 3 dias úteis, limitado ao último dia útil anterior | 3 dias úteis |
| Quem pode impugnar | Qualquer pessoa | Qualquer cidadão |

A contagem é inversa — e é aqui que se perde prazo
O prazo não corre da publicação do edital para frente. Corre da data da sessão para trás. Se a abertura está marcada para sexta-feira, dia 10, o último dia para protocolar sob a Lei 14.133/21 é terça-feira, dia 7. Sob a Lei das Estatais, seria a quinta-feira anterior.
Feriado municipal no meio da semana muda tudo. Empresa que deixa a leitura do edital para a véspera já perdeu.
Impugnação ou pedido de esclarecimento: qual usar
Os prazos são os mesmos, mas os efeitos não. O pedido de esclarecimento pergunta o que a cláusula significa. A impugnação afirma que a cláusula é ilegal e pede que seja alterada ou que o edital seja anulado.
Se a exigência é ambígua — não se sabe se o atestado precisa ser em nome da empresa ou do responsável técnico —, o instrumento é o esclarecimento. Se a exigência é clara e ilegal — atestado com 100% do quantitativo —, o instrumento é a impugnação.
O erro caro é o inverso: pedir esclarecimento sobre cláusula que era ilegal, receber uma resposta que apenas confirma a exigência, e descobrir que o prazo de impugnação já venceu.

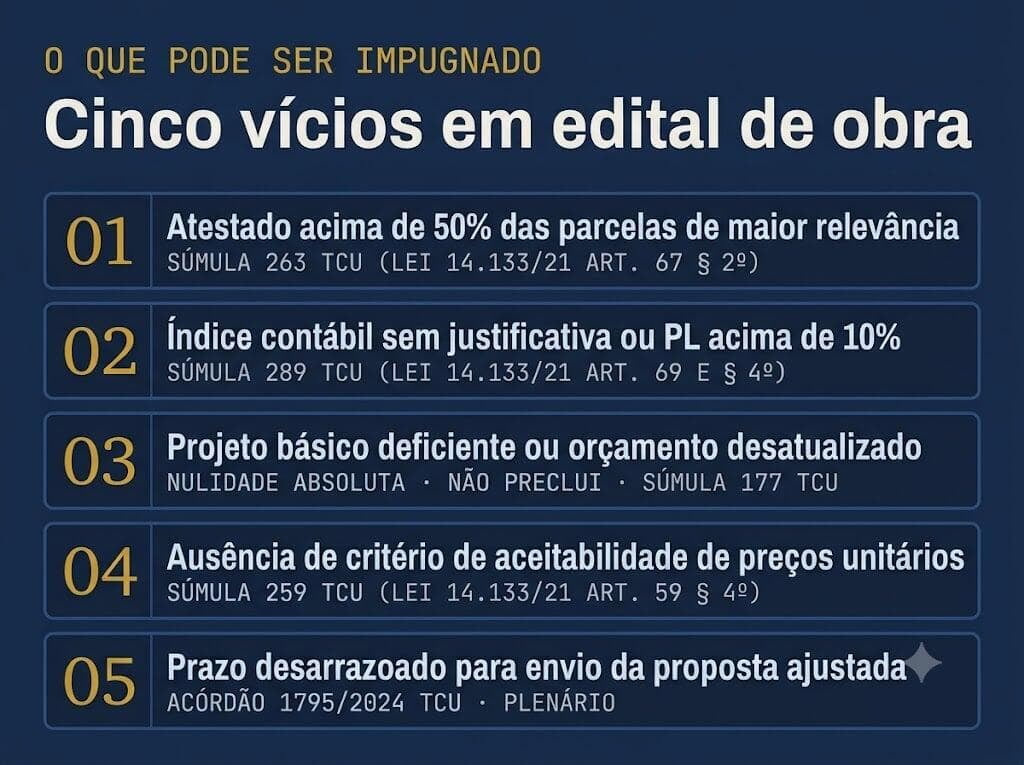

O que pode ser impugnado em edital de obra

1. Atestado acima de 50% das parcelas de maior relevância
O art. 67, §2º da Lei 14.133/21 limita a exigência de atestados a até 50% das parcelas de maior relevância ou valor significativo do objeto, vedadas limitações de tempo, época e local. A Súmula 263 do TCU e o Acórdão 2924/2019-TCU-Plenário consolidam o teto.
É o vício mais comum e o mais fácil de provar: basta confrontar o quantitativo exigido com o quantitativo total do projeto básico. Passou de 50% sem justificativa técnica específica, é irregular.
2. Índice contábil sem justificativa ou patrimônio líquido acima de 10%
O art. 69 admite índices contábeis usualmente adotados — liquidez geral, liquidez corrente e solvência geral —, desde que justificados no processo administrativo. Exigir liquidez corrente de 2,0 sem qualquer motivação técnica é restrição disfarçada.
O §4º limita a exigência de patrimônio líquido ou capital mínimo a até 10% do valor estimado da contratação. Acima disso, é irregular.
3. Projeto básico deficiente ou orçamento desatualizado
Aqui a impugnação deixa de ser defesa e vira proteção da própria empresa. Projeto sem ART, memorial incompatível com a planilha, quantitativos inconsistentes ou orçamento-base defasado em relação às tabelas oficiais produzem obra que não fecha.
É também o vício de maior gravidade jurídica: por configurar nulidade absoluta, pode ser arguido mesmo depois de vencido o prazo do art. 164, sem preclusão.
4. Ausência de critério de aceitabilidade de preços unitários
A Súmula 259 do TCU estabelece que fixar critério de aceitabilidade de preços unitários e global é obrigação do gestor, inclusive na empreitada por preço global, para mitigar o jogo de planilha e o jogo de cronograma. Edital que omite esse critério pode ser impugnado — e a omissão prejudica quem orçou com honestidade.
5. Prazo desarrazoado para envio da proposta ajustada
Este é o menos conhecido e um dos mais úteis.
O art. 56, §5º da Lei 14.133/21 obriga o licitante vencedor, em obras e serviços de engenharia, a reelaborar e apresentar as planilhas com quantitativos, custos unitários e detalhamento do BDI e dos Encargos Sociais adequados ao valor final da proposta.
Muitos editais concedem duas horas para isso. O número vem do art. 38, §2º do Decreto 10.024/2019 — que regulamentava o pregão da revogada Lei 10.520/02 e não está mais em vigor. A Lei 14.133/21 não fixa prazo algum; ele deve constar da regulamentação do ente ou do edital, com razoabilidade.
E o TCU já disse o que é razoável: conforme o Acórdão 1795/2024, a fixação de prazo desarrazoado para o encaminhamento da proposta de preços ajustada infringe os princípios da razoabilidade e da proporcionalidade — entendimento alinhado ao Acórdão 122/2012.
Duas horas para reelaborar uma planilha de centenas de itens, com recomposição de BDI e encargos sociais, não é prazo: é armadilha. E é impugnável antes da sessão.
O erro que a impugnação não resolve: copiar o BDI do órgão
Precisamos ser honestos sobre o limite do instrumento. Existe um erro que derruba empresas de engenharia todos os meses e que não é vício do edital — é falha da própria proposta.
A planilha-modelo do órgão traz uma composição de BDI. A empresa copia essa composição inteira e devolve como se fosse a sua. Só que aquele BDI foi montado para um contribuinte hipotético, não para ela.
Três descompassos são recorrentes:
- CPRB de quem não é optante. O modelo lança a Contribuição Previdenciária sobre a Receita Bruta no BDI. A empresa que não aderiu à desoneração recolhe sobre a folha — isso é encargo social, custo direto, e não pertence ao BDI. Ela declara pagar um tributo que não paga.
- Alíquota vencida. A Lei 14.973/2024 instituiu a reoneração gradual. Em 2026 a construtora optante recolhe 60% da alíquota original de CPRB — 2,7% na construção civil, não 4,5% — somados a 10% sobre a folha. Modelo desatualizado propaga o erro.
- Regime tributário incompatível. O modelo pressupõe Lucro Presumido, com PIS de 0,65% e COFINS de 3%. Se a empresa é do Simples Nacional, os tributos estão unificados no DAS e a lógica é outra. Se é Lucro Real, são 1,65% e 7,6% não cumulativos, com apropriação de créditos.
Vale lembrar ainda a Súmula 254 do TCU: IRPJ e CSLL não podem compor o BDI, por serem tributos de natureza direta e personalística, que oneram pessoalmente o contratado.
Por que isso vira desclassificação
O erro só aparece na reelaboração exigida pelo art. 56, §5º — depois da disputa, com o cronômetro correndo. A empresa que precisaria reconstruir a composição tributária do zero tem duas horas para fazê-lo.
Juridicamente, esse erro é sanável. O Acórdão 1487/2019-TCU-Plenário firmou que a mera existência de erro material ou de omissão na planilha de custos não enseja desclassificação antecipada, devendo a Administração promover diligência para correção, vedada a alteração do valor global originalmente proposto.
Na prática, porém, a empresa não perde por ser indefensável. Perde por não ter tempo de exercer uma defesa que a lei lhe garante.
A lição é dupla: monte o BDI com a sua realidade tributária antes da disputa, e impugne o prazo exíguo quando ele aparecer no edital. A segunda medida protege a primeira.
Impugnar prejudica minha empresa no certame?
É a pergunta que trava mais negócio do que qualquer limitação técnica. A resposta é não, e por razões concretas.
Impugnação não é reclamação informal. É petição protocolada, com número, com dever legal de resposta fundamentada e com registro no processo administrativo. Diferente de uma ligação para o pregoeiro, ela produz rastro documental nos dois sentidos: se houver tratamento diferenciado depois, o histórico está lá — e alimenta representação ao tribunal de contas.
Some-se a isso que a legitimidade é ampla: qualquer pessoa na Lei 14.133/21, qualquer cidadão na Lei das Estatais. Não é prerrogativa de quem já se cadastrou, nem ato de hostilidade — é exercício do direito de petição.
Na maioria dos casos a cláusula restritiva não foi plantada de má-fé. É cópia de edital anterior, feita por equipe sobrecarregada que replicou um modelo sem revisar. A impugnação bem redigida frequentemente é recebida como o que de fato é: correção técnica que protege o próprio órgão de anulação futura.
Como impugnar edital de licitação de engenharia: a anatomia da peça
Impugnação de engenharia se ganha com prova de engenharia. Argumento apenas jurídico costuma ser indeferido. A estrutura que funciona:
- Qualificação e tempestividade. Identificação da empresa e demonstração explícita de que o prazo está sendo cumprido, com a contagem regressiva feita.
- Transcrição literal da cláusula atacada. Com item e página. Nada de paráfrase.
- Fundamento legal. Artigo e parágrafo exatos, não "a lei de licitações".
- Jurisprudência. Súmula ou acórdão com número, ano e órgão julgador.
- Prova técnica anexada. É o que separa a impugnação deferida da indeferida: composição de custo, extrato de tabela oficial de referência, norma ABNT ou DNIT aplicável, trecho do projeto básico que contradiz o edital.
- Pedido objetivo. Diga exatamente o que quer: alteração da cláusula X para Y, ou anulação e republicação. Pedido genérico gera resposta genérica.
E uma regra que vale por todas: seja breve. Impugnação de quinze páginas não é lida com atenção. Três páginas bem instruídas superam trinta de retórica.
O que acontece quando a impugnação é acolhida
Aqui está o efeito tático que quase ninguém calcula.
Acolhida a impugnação e alterado o edital, o art. 55, §1º da Lei 14.133/21 determina nova divulgação na mesma forma da original, com cumprimento dos mesmos prazos dos atos e procedimentos originais — exceto quando a alteração não comprometer a formulação das propostas. O art. 39, parágrafo único da Lei 13.303/16 traz regra equivalente.
Traduzindo: impugnação bem-sucedida costuma devolver o prazo integral de apresentação de propostas. Você não apenas derrubou a cláusula que te excluía — ganhou semanas para montar o orçamento com calma.
Perguntas frequentes
Qual o prazo para impugnar um edital de licitação de engenharia?
Sob a Lei 14.133/21, até 3 dias úteis antes da data de abertura do certame, conforme o art. 164. Sob a Lei 13.303/16, aplicável às estatais, até 5 dias úteis antes, conforme o art. 87, §1º. A contagem é regressiva a partir da data da sessão.
Perdi o prazo de impugnação. Ainda posso alegar a irregularidade?
Depende da gravidade do vício. Irregularidade que configure nulidade absoluta — como projeto básico deficiente — pode ser arguida em outras fases do certame, sem preclusão. Vícios menores, cujo prazo se esgotou, tendem a precluir.
A impugnação suspende automaticamente a licitação?
Não. A apresentação da impugnação não tem efeito suspensivo automático. O certame prossegue enquanto a Administração analisa. A suspensão ocorre se a autoridade competente decidir por ela, ou por determinação judicial ou de tribunal de contas.
Posso copiar o BDI da planilha-modelo do órgão?
Não. O BDI do orçamento-base é referência da Administração, montada sobre premissas tributárias que provavelmente não são as da sua empresa. Copiá-lo significa declarar tributos que você não recolhe e omitir os que recolhe. A composição precisa refletir seu regime tributário real — Simples Nacional, Lucro Presumido ou Lucro Real — e sua condição quanto à desoneração da folha.
O que isso significa para a sua empresa
Editais restritivos existem em toda praça, e a maior parte das empresas de engenharia reage a eles desistindo. Como mostramos ao tratar de licitação de engenharia, disputar onde a exigência é baixa apenas transfere o problema para uma guerra de preço insustentável.
A impugnação faz o caminho oposto: em vez de fugir do edital difícil, ela remove a cláusula ilegal e deixa você disputar um certame que estava fechado — agora com menos concorrentes, porque quem não tinha acervo continua fora.
A Global Bid Engenharia opera como o departamento de licitações da sua empresa de engenharia. Lemos o edital sob a ótica do TCU dentro do prazo do art. 164, redigimos a impugnação com prova técnica anexada, montamos o BDI com a sua realidade tributária antes da disputa e defendemos o resultado em recurso administrativo até a homologação.
Você concentra sua estrutura na obra. Nós blindamos o caminho até o contrato.
Departamento de Licitações de Engenharia
Quero meu departamento blindado →Análise de viabilidade, impugnação estratégica e defesa administrativa até a homologação.
