A proposta de preço não é a planilha do órgão com um desconto aplicado. É um projeto de engenharia econômica em quatro etapas, e a ordem delas define se a obra fecha com margem ou fecha no vermelho.
A sequência correta é esta: a empresa parte do seu próprio orçamento, com seus métodos e seus índices de produtividade. O seu orçamentista confere a planilha analítica do órgão para verificar se cada tarefa foi especificada por inteiro e precificada corretamente. Só então o BDI é ajustado às restrições impostas pelo documental do certame. E somente depois disso o custo é adequado ao formato de planilha que o edital exige.
Quem começa pelo fim — abre a planilha do órgão e aplica desconto linear — está decidindo preço sem saber o custo. É o caminho mais curto entre vencer a licitação e perder dinheiro por 18 meses.

Planilha sintética e planilha analítica: a diferença que define quem ganha dinheiro
Existe uma confusão de vocabulário que custa caro, e ela aparece já na leitura do edital.
- Planilha sintética (ou planilha de preços): uma linha por serviço, com item, unidade, quantidade, preço unitário e preço total. É o documento que vai assinado na proposta e é por ele que a comissão julga. Ela mostra quanto.
- Planilha analítica (o conjunto das Composições de Preços Unitários, as PPUs): abre cada linha da sintética em insumos, coeficientes de consumo, produtividade de equipe, equipamentos e encargos sociais. Ela mostra por quê.
A sintética é consequência da analítica. Nunca o contrário. E é por isso que a conferência da proposta começa pela analítica do órgão, não pela sintética.
O que o seu orçamentista procura na analítica do órgão
Duas perguntas, nesta ordem:
1. A composição contempla todas as etapas da tarefa? Uma escavação orçada sem esgotamento. Um assentamento de tubulação sem berço de areia. Um reaterro sem controle de compactação. A etapa omitida não deixa de existir na obra — ela apenas deixa de existir na planilha. Quem executa é você, e o custo é seu.
2. O coeficiente adotado corresponde ao serviço real? A referência de mercado é ponto de partida, não gabarito. A produtividade de uma equipe em pavimentação urbana com interferência de tráfego não é a mesma de um trecho aberto. Se a composição do órgão adota o coeficiente do trecho aberto e a obra é urbana, a diferença sai da sua margem.
Achado dessa natureza tem dois destinos possíveis, e nenhum deles é "engolir": vira pedido de esclarecimento ou impugnação ao edital antes da sessão, ou vira premissa registrada para o pleito de reequilíbrio durante a execução. O que não pode é virar surpresa no canteiro.
A sequência de montagem — e por que inverter custa margem

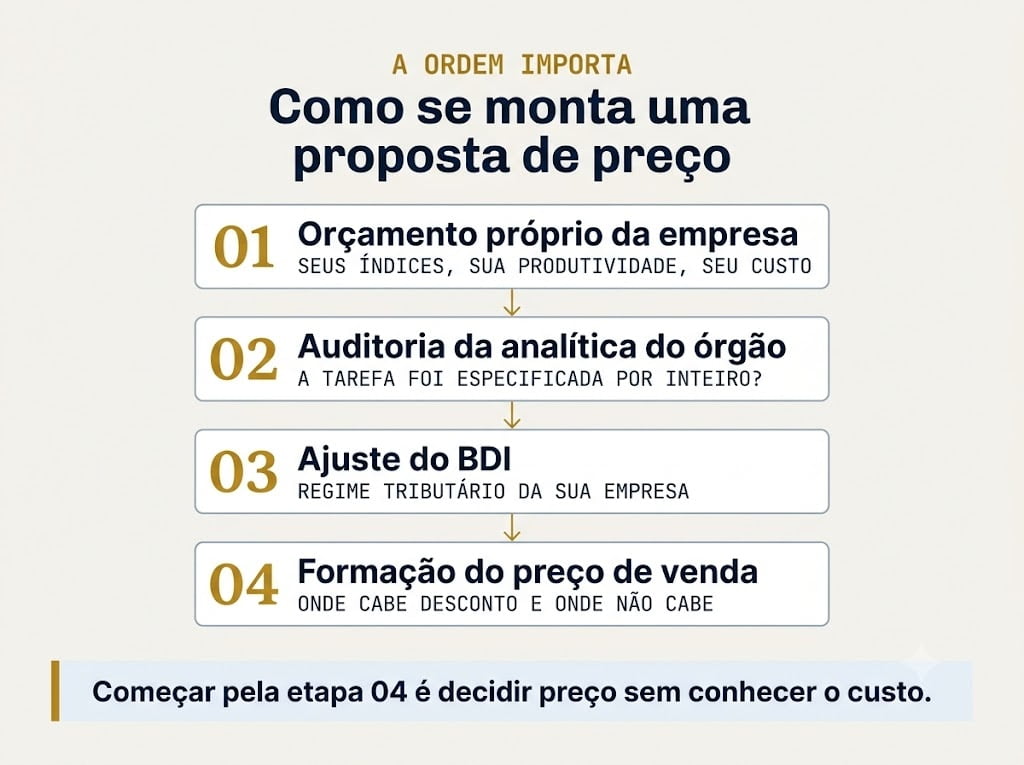

As quatro etapas, com o que acontece em cada uma:
ETAPA 1 — ORÇAMENTO PRÓPRIO
O preço nasce dentro da sua empresa, com o seu orçamentista. Cada empresa tem realidade própria: equipe, equipamento mobilizado, região de atuação, curva de aprendizado no tipo de serviço. Dois concorrentes com a mesma planilha do órgão têm custos diferentes, e isso é informação estratégica.
ETAPA 2 — CONFERÊNCIA DA ANALÍTICA E DA SINTÉTICA
Leitura da PPU do órgão contra o serviço real, e da sintética contra a analítica. É aqui que aparecem etapa faltante, quantitativo inconsistente e item sem composição.
ETAPA 3 — AJUSTE DO BDI
O BDI é reconstruído dentro das restrições que o edital e o termo de referência impõem, com o regime tributário da sua empresa.
ETAPA 4 — PREÇO NO FORMATO DO EDITAL
Só agora o preço definido pela sua equipe é transposto para a planilha exigida pelo certame, com a decisão de onde há espaço para desconto e onde não há.
O erro de mercado é começar pela etapa 4. E ele tem um sintoma clássico: a empresa que descobre o próprio custo depois de já ter dado o lance.

O custo que não está em planilha nenhuma
Esta é a variável de maior peso entre as que os iniciantes não enxergam, e ela não aparece em nenhuma composição.
Toda obra tem imprevisto de campo: interferência não cadastrada, solo diferente do sondado, reprogramação por interdição de via, projeto que não fecha na execução. Parte disso é risco de execução e cabe a quem executa. Outra parte é fato superveniente que gera direito a alteração contratual ou a reequilíbrio, e a lei prevê o caminho para isso.
O que acontece na prática com empresa pouco rodada em obra pública: o pleito não é formalizado. Ou por não dominar o rito — o que precisa ser registrado, quando, com qual documentação —, ou por receio de desgastar a relação com o fiscal e o órgão. O raciocínio é sempre o mesmo: "não vou pedir aditivo agora para não criar caso, absorvo esse e recupero no próximo item."
O imprevisto absorvido não desaparece. Ele é debitado da parcela de riscos do BDI — uma parcela dimensionada, por definição, para o risco previsível e estatisticamente esperado. Uma taxa de risco de percentual pequeno não sustenta o imprevisto absorvido todo mês. Em obra com margem de 7%, dois eventos desses no ano consomem o resultado inteiro do contrato sem aparecer em relatório nenhum: a planilha continua batendo, a medição continua sendo paga, e o lucro simplesmente não está lá no fim.
A saída não é litigar com o órgão. É registrar de forma sistemática e tempestiva: comunicação formal protocolada, diário de obra, registro fotográfico datado, anotação técnica do responsável. Pleito bem instruído e apresentado no momento certo é procedimento administrativo normal, não hostilidade. Pleito apresentado seis meses depois, sem lastro documental, é o que gera desgaste — e costuma ser indeferido.
Onde a margem de 7% desaparece
Margem em obra pública é estreita por natureza. Ela não se perde no lance: ela se perde no custo unitário, antes da sessão. Quatro pontos concentram a perda.
Produtividade adotada x produtividade realizada
O coeficiente da composição pressupõe condição ideal de trabalho. Frente de serviço fragmentada, chuva na região, remanejamento de equipe entre frentes e retrabalho por interferência derrubam a produtividade real. Se a sua analítica adota o índice da tabela sem correção regional e sem histórico próprio, você está orçando uma obra que não é a sua.
Insumo cotado x insumo posto na obra
Preço de fornecedor não é custo de insumo. Custo é preço mais frete até o canteiro, mais perda de aplicação, mais armazenagem, mais o custo financeiro do prazo de pagamento. Em obra distante do centro fornecedor, o frete sozinho reordena a curva ABC do orçamento.
Encargos e regime tributário
Este é o erro mais caro e o mais frequente: copiar o BDI da planilha-modelo do órgão sem adequá-lo ao regime tributário da própria empresa, inclusive quanto à contribuição previdenciária sobre a receita bruta. A planilha-modelo foi montada com as premissas fiscais do órgão, não com as suas.
O detalhe que transforma erro de conta em derrota: a incoerência normalmente só é detectada na diligência de reelaboração da planilha, quando a comissão dá prazo de cerca de duas horas para o licitante reapresentar os documentos com os valores ajustados ao lance. É correção materialmente sanável, mas nesse tempo ninguém remonta um BDI com consistência. Vira desclassificação por vício formal de algo que era, na origem, apenas descuido de premissa.
O aditivo que não foi pedido
Já tratado acima, e vale repetir por ser invisível: é o único dos quatro que não deixa rastro em planilha. Só aparece no resultado do exercício.
BDI: o que a conta comporta e o que ela não comporta
O BDI não é margem de lucro. É a taxa que cobre administração central, seguro e garantia, risco, despesas financeiras, tributos incidentes sobre o faturamento e, por último, o lucro. Lucro é uma parcela dentro do BDI, não o BDI inteiro — confundir os dois é a raiz de metade dos erros de precificação em obra pública.
As faixas de referência consolidadas pelo TCU no Acórdão 2.622/2013, segmentadas por tipo de obra, funcionam como parâmetro de aceitabilidade na análise do órgão. Elas orientam o que é considerado usual; não substituem a sua conta. Um BDI abaixo da faixa não é automaticamente ilegal, mas é automaticamente objeto de questionamento — e você precisa saber defendê-lo com composição, não com afirmação.
É aqui que BDI e inexequibilidade se encontram. Uma proposta pode ter preço global aparentemente sustentável e composição que não fecha, e o critério de aferição usado na Lei 14.133/21 para obras e serviços de engenharia é objetivo — é um dos filtros técnicos que fazem com que, em licitação de engenharia, o melhor lance não garanta a assinatura do contrato.
Quando não é BDI, é Fator K
Nem todo objeto de engenharia se precifica por BDI. Serviços predominantemente intelectuais — projeto, gerenciamento, supervisão, consultoria — têm estrutura de custo dominada por homem-hora, e a taxa que cobre encargos, administração e lucro sobre a folha técnica é o Fator K. Aplicar BDI de obra a serviço de projeto, ou o inverso, produz preço errado nos dois sentidos.
Desconto linear e o risco do jogo de planilhas
Fechado o preço, vem a decisão de como aplicar o desconto. Desconto linear — o mesmo percentual em todos os itens — é simples e destrói a coerência da analítica: itens que já estavam no limite passam a ficar abaixo do custo, e a defesa na diligência fica impossível.
O oposto também tem armadilha. Concentrar desconto em itens de execução tardia e manter preço alto nos itens iniciais é jogo de planilhas: prática rastreável, que a fiscalização identifica pelo cruzamento entre curva ABC, cronograma e composições, e que gera consequência bem além da desclassificação.

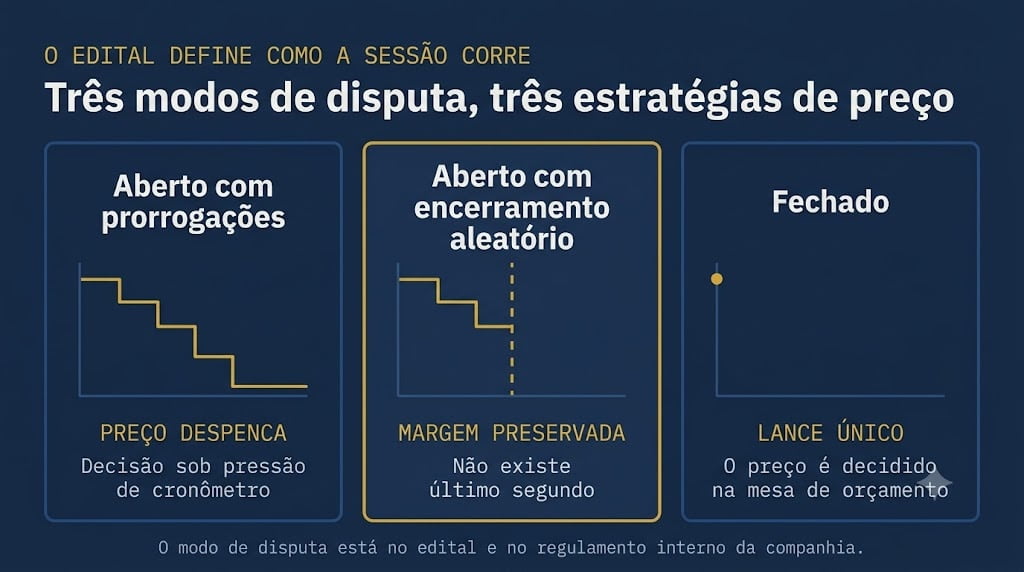

Nas estatais, o modo de disputa muda a estratégia de preço
Aqui está a parte que raramente entra na conversa sobre proposta de preço, e que é justamente onde a margem é decidida.
O art. 52 da Lei 13.303/16 prevê os modos de disputa aberto — lances públicos e sucessivos — e fechado, em que as propostas permanecem sigilosas até a data e hora designadas para divulgação. Há uma diferença relevante em relação ao regime geral: na Lei das Estatais, a combinação dos dois modos está vinculada à possibilidade de parcelamento do objeto, ou seja, itens diferentes disputados por modos diferentes; já na Lei 14.133/21, o uso conjunto ocorre dentro do mesmo item, na sequência aberto-fechado ou fechado-aberto. O detalhamento operacional de cada estatal está no seu regulamento interno de licitações e contratos, e é ali que se descobre como a sessão realmente vai correr.
O encerramento aleatório e o efeito dele na sua margem
Algumas estatais e alguns regulamentos internos adotam sessão com encerramento aleatório: a etapa de lances é interrompida em um momento não anunciado, dentro de uma janela. É prática legítima quando prevista no instrumento convocatório, e a jurisprudência tem prestigiado a vinculação ao edital nesse ponto.
A consequência prática é o que interessa ao seu resultado: não existe "último segundo". Quem apostava em cobrir o concorrente na reta final perde a ferramenta. A espiral de lances que, no modo aberto com prorrogações sucessivas, empurra o preço para baixo até muito perto do custo simplesmente não tem tempo de se formar. O preço fecha mais cedo, e a margem tende a ser maior do que a de um certame equivalente disputado em modo aberto puro.
Some-se a isso o orçamento sigiloso do art. 34 da Lei 13.303/16 e a exigência de cadastro prévio em várias estatais: você disputa sem enxergar o teto e com um número menor de concorrentes, porque boa parte do mercado nem se cadastrou. Veja como funciona a entrada nesse mercado no guia de licitação em estatais pela Lei 13.303.
A decisão de preço sai da sessão e volta para a mesa
Quando o encerramento é aleatório ou o modo é fechado, a estratégia muda de natureza. O preço deixa de ser reação a lance alheio sob pressão de cronômetro e volta a ser decisão de orçamento, tomada com calma, antes da sessão.
O que isso exige da empresa é disciplina, não agressividade:
- Definir na mesa o preço-limite — o piso abaixo do qual a proposta não desce, qualquer que seja o resultado
- Aceitar que não ganhar é resultado aceitável. Certame perdido custa a hora de orçamento. Certame vencido com preço destruído custa 18 meses de execução deficitária e, muitas vezes, capital de giro que fazia falta em outra obra
- Tratar o portfólio de disputas como carteira: o objetivo não é vencer o maior número de certames, é vencer os certames certos com a margem certa
Esse é o raciocínio que separa a empresa que fatura da empresa que lucra. E ele só é possível quando a proposta foi construída de dentro para fora — porque quem conhece o próprio custo unitário sabe exatamente onde é o piso, e quem não conhece descobre no canteiro.
O cronograma físico-financeiro é parte da proposta de preço
O cronograma costuma ser tratado como anexo burocrático, e é peça de precificação. Ele define a curva de desembolso, e a curva de desembolso define quanto capital de giro a obra vai exigir da empresa antes da primeira medição paga. Duas obras de mesmo valor global, com cronogramas diferentes, têm exposições de caixa muito diferentes. É o que define a exposição de caixa da obra e o capital próprio que ela vai exigir de você.
Autodiagnóstico: sua proposta está coerente antes de enviar?
Dez perguntas de sim ou não. Cada "não" é um ponto por onde a margem escapa entre o seu custo e o preço que a comissão vai julgar.
- Toda linha da sintética tem composição correspondente na analítica — inclusive as de composição própria do órgão, que ele é obrigado a especificar?
- Toda composição contempla as etapas reais de execução do serviço, sem etapa omitida?
- Os coeficientes de produtividade refletem a região, a interferência e o histórico da sua equipe — e não apenas a tabela de referência?
- Os insumos estão postos na obra, com frete, perda e armazenagem incluídos?
- Os encargos sociais correspondem ao seu regime tributário, e não ao da planilha-modelo?
- O BDI foi recomposto com a sua carga tributária, e a memória de cálculo está pronta para a diligência?
- Nenhum item ficou abaixo do custo direto depois do desconto?
- A distribuição do desconto evita concentrar preço nos itens de execução inicial?
- O cronograma é compatível com a curva de desembolso que a sua empresa suporta?
- Existe preço-limite definido por escrito antes da sessão, e alguém com autoridade para respeitá-lo?
Cada "não" aqui é uma frente aberta: desclassificação na diligência, ou prejuízo no canteiro. Nenhuma delas aparece depois que a proposta foi enviada — todas aparecem antes, para quem procura.
Perguntas frequentes
Qual a diferença entre planilha sintética e planilha analítica?
A sintética traz uma linha por serviço, com quantidade, preço unitário e total — é o documento julgado pela comissão. A analítica é o conjunto das composições de preços unitários, que abre cada serviço em insumos, coeficientes de produtividade, equipamentos e encargos. A sintética mostra quanto custa; a analítica mostra por que custa aquilo.
O BDI pode ser diferente para itens distintos da mesma obra?
Sim, quando há justificativa técnica — o caso clássico é o BDI diferenciado para fornecimento de equipamentos, que não carrega a mesma estrutura de administração e risco da execução de serviços. A diferenciação precisa estar demonstrada em memória de cálculo e ser admitida pelo edital.
Erro na planilha de preços é sanável?
Erro material e formal, que não altera a substância da proposta, é sanável por diligência. O problema é operacional, não jurídico: a diligência costuma vir com prazo de poucas horas, e refazer um BDI ou recompor várias unitárias nesse tempo é inviável. Por isso a consistência tem de existir antes do envio.
O que caracteriza proposta inexequível em obra pública?
Na Lei 14.133/21, para obras e serviços de engenharia existe critério objetivo de presunção de inexequibilidade a partir de percentual do orçamento estimado. A presunção é relativa: o licitante pode demonstrar a exequibilidade com composição de custos e comprovação de condições próprias. Sem essa demonstração pronta, a presunção prevalece.
Nas licitações de estatais o critério é sempre menor preço?
Não. A Lei 13.303/16 admite diferentes critérios de julgamento, e o modo de disputa também varia conforme o regulamento interno da companhia — inclusive com sessões de encerramento aleatório ou modo fechado, em que não há a espiral de lances típica do modo aberto. Ler o modo de disputa no edital é parte da formação do preço, não detalhe operacional.
Vale a pena perder uma licitação para preservar margem?
Vale, e é decisão de gestão, não de orgulho. O custo de um certame perdido é a hora de orçamento investida. O custo de um contrato vencido abaixo do preço-limite é a execução deficitária somada ao capital de giro imobilizado, que deixa de estar disponível para a próxima disputa.
O que isso significa para a sua empresa
A proposta de preço construída de dentro para fora é o que separa a empresa que fatura da empresa que lucra. Quem parte do próprio custo sabe onde é o piso e onde há folga para desconto; quem parte da planilha do órgão descobre o custo depois do lance, quando já não dá para corrigir.
A Global Bid Engenharia opera como o departamento de licitações da sua empresa de engenharia. O preço é da sua equipe: nós adequamos esse preço às exigências de planilha do edital e conferimos a coerência entre analítica, sintética, BDI e cronograma antes do envio, para que a diligência não vire desclassificação.
Você concentra sua estrutura na obra. Nós blindamos o caminho até o contrato.
Departamento de Licitações de Engenharia
Falar com o departamento de licitações →Conferência de coerência entre analítica, sintética, BDI e cronograma antes do envio.
